逸通海绵城市建设之雨水收集PP模块施工介绍

海绵城市,是新一代城市雨洪管理概念,也可称之为“水弹性城市”。国际通用术语为“低影响开发雨水系统构建”。下雨时吸水、蓄水、渗水、净水,需要时将蓄存的水“释放”并加以利用。“海绵城市”材料实质性应用,表现出优秀的渗水、抗压、耐磨、防滑以及环保美观多彩、舒适易维护和吸音减噪等特点,成了“会呼吸”的城镇景观路面,也有效缓解了城市热岛效应,让城市路面不再发热。

下面我们来介绍下建海绵城市雨水蓄水改造的施工方法。

工艺原理

海绵城市实现的途径,主要是通过“渗、滞、蓄、净、用、排”等各项工程措施来分担雨水径流控制量。通过对项目的雨水蓄水设施的改造,实现分担小区雨水径流的目的。

工艺流程

逸通海绵城市建设之雨水收集PP模块施工介绍

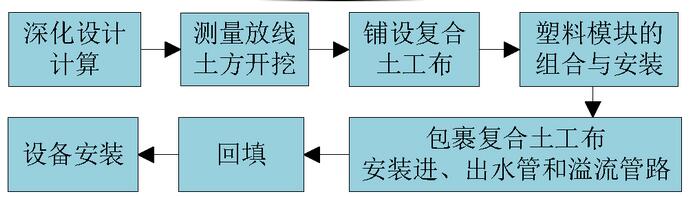

▲施工工艺流程图

操作要点

1.测量放线、土方开挖

在现场放线将雨水模块位置确定下来。同时按照雨水模块位置线将土方开挖上下口边线用白灰撒出。将灰线范围内的材料设备清理移除,然后进行土方分层开挖。基坑开挖完成后搭设防护栏杆,栏杆外侧满挂密目安全网。

2.铺设复合土工布

为了加强蓄水池的密闭性,将土工布焊接成整张复合土工膜,并在上边用墨线打好折痕,铺设过程中应避免硬物剐破焊口。土工膜是池体的重要组成部分之一,在施工当中应该保护土工膜完好性,避免其受到磨损、损坏。铺设完成后,要对土工膜进行检查,看是否有损坏的部分,如有损坏,进行修补。

逸通海绵城市建设之雨水收集PP模块施工介绍

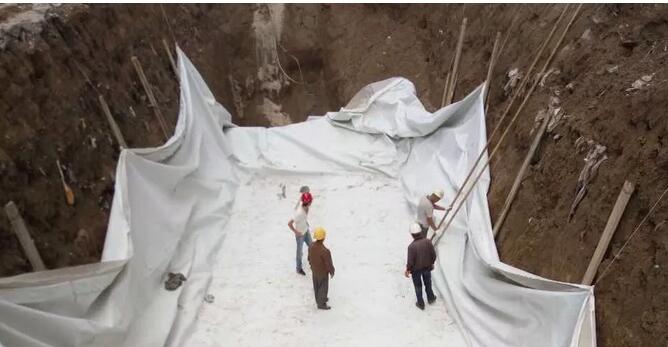

▲铺设复合土工布图

3.塑料模块的组合与安装

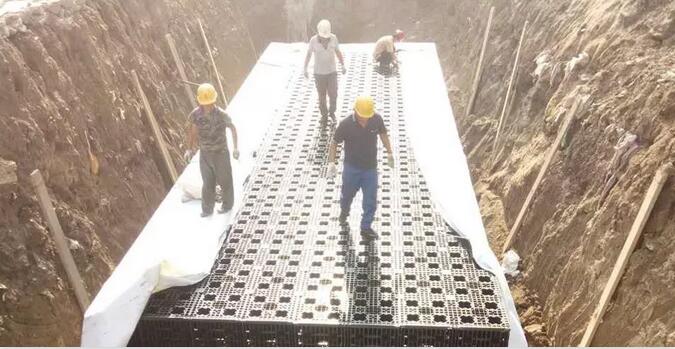

PP模块的组装由模块、固定卡、固定杆组成。首先按照图纸尺寸安装第一层模块,同层塑料模块之间连接用固定卡连接,每个模块长边一侧使用的固定卡为4只,短边一侧使用的固定卡为2只。然后安装上层模块,上下塑料模块之间用固定杆连接,每座模块单体上下层之间的固定杆为4只。塑料模块的连接过程中,要尽量避免垂直连接,上下层之间应该成楼梯型连接,先铺设第一层,然后再逐层往上铺设。

在铺设第一层塑料模块时,塑料水池的反冲洗管要同时施工,在水池的进水一侧留出进水管道弯头,反冲洗管的端部用管堵封牢,并将反冲洗管引至水池顶面与总管汇合。

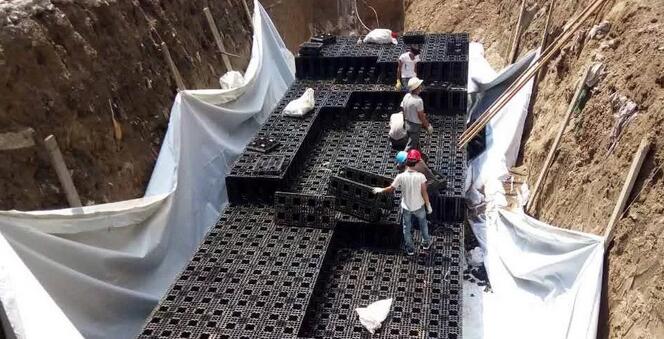

逸通海绵城市建设之雨水收集PP模块施工介绍

▲塑料模块的组合与安装图

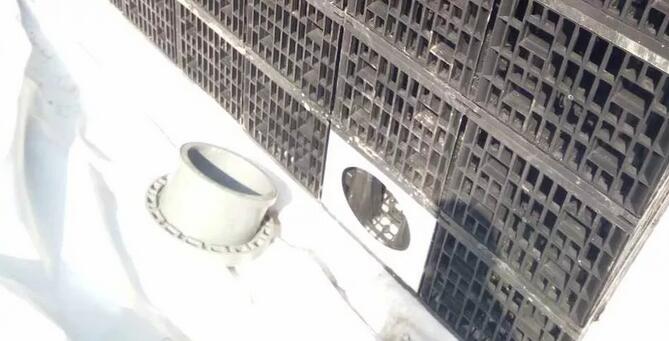

逸通海绵城市建设之雨水收集PP模块施工介绍

▲管道口图

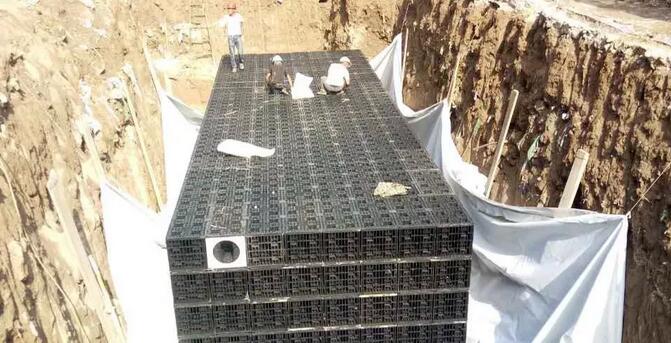

逸通海绵城市建设之雨水收集PP模块施工介绍

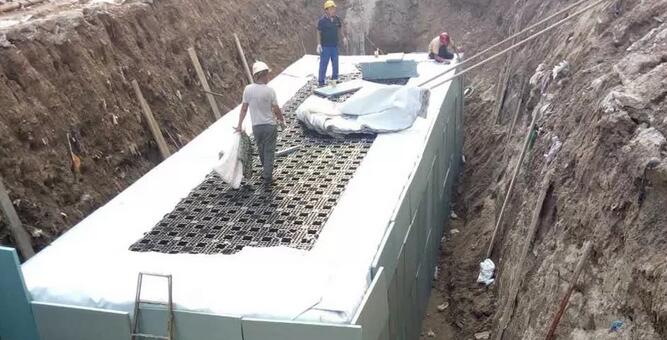

▲安装完成图

4.包裹复合土工膜、安装进、出水管和溢流管路

将事先焊接好的复合土工膜紧紧围裹在已铺装好的塑料模块组合水池的骨架周围,并按折痕将其折好。并将进、出水管和连通管路与复合土工膜的接口做密封处理。再将进水管路引入进水井(沉砂井),将出水管和溢流管路引入出水井(溢流井)。

逸通海绵城市建设之雨水收集PP模块施工介绍

▲包裹复合土工膜图

5.回填

(1)回填时间应选在水池储水模块骨架组装完成,外围包裹的土工布完毕后尽快进行。沟槽回填的范围从水池基础面向上至水池顶面。

(2)沟槽的回填沿水池四周进行,从水池底部向上对称分层实施,人工操作,不得来用机械推土回填,分层每层厚度不大于0.2m,采用蛙式打夯机每层逐步夯实。

(3)回填材质靠近土工布一侧为聚苯板作为保护板,外侧可用碎石屑或土质良好的原土。

逸通海绵城市建设之雨水收集PP模块施工介绍

▲粘贴木工板图

(4)水池顶面至地面的回填,水池范围0.5m内,应先在土工布上铺中砂层,再向上的回填材料仍可用中砂,碎石屑或土质良好的原土,共分2层,采用蛙式夯机分层夯实。

逸通海绵城市建设之雨水收集PP模块施工介绍

▲回填土图

(5)回填土的密度应符合具体工程设计要求。

6.设备安装

安装按安装说明书进行。阀门安装之前,按设计要求检查型号,清除阀内污物,检查阀杆是否灵活,以及阀体、零件等有无裂纹、砂眼,进行试压试漏试验,试验合格后才能进行安装。

本文由逸通管道发布www.shstyy.com

相关新闻

X

截屏,微信识别二维码

微信号:180-1713-5639

(点击微信号复制,添加好友)

  打开微信

微信号已复制,请打开微信添加咨询详情!
